搶抓工期加速度,項目建設譜新篇。今年來,迎著“戰江南”號角,鯉城江南新區各重點項目紛紛開足馬力抓建設,塔吊運轉,機器轟鳴,工程機械往來如梭……各個項目正快速、穩步向前推進。
鯉城區光電信息產業園

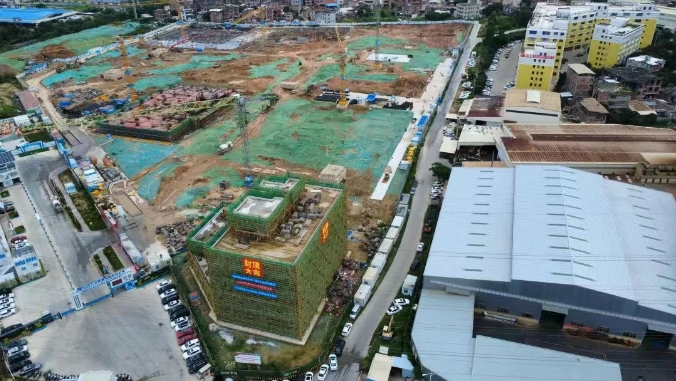

鯉城區光電信息產業園及周邊配套設施項目位于常泰街道泰明街北側,項目用地面積約117畝,將建設標準廠房、研發車間和辦公、宿舍等配套,建設完成后將重點引進光子行業優質企業,用于支持新型產業發展需求,發展壯大光子產業。目前,該項目已完成全部樁基施工,正在進行樁基檢測、土方開挖、地下室及主體施工等工作,目前7號樓已完成主體封頂。項目整體預計于2026年11月底全面完工。
江濱南岸體育及配套工程

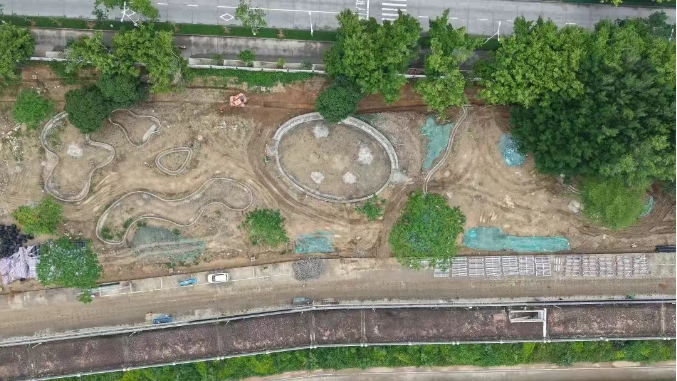

江濱南岸體育及配套工程建設項目位于晉江南岸(鯉城段),河道范圍南接泉州大橋、北至金雞水閘,全長約9.36公里、面積約3000畝。建設內容包括對堤外進行生態環境整治,堤內體育及配套基礎設施項目建設,打造集“生態修復、濕地游覽、文化體驗、活力運動、田園體驗”等多功能于一體的城市生態新門戶。目前,項目已基本完成室外場地樹木移植、清表及拆除工程、室外管網安裝鋪設等工作。
金泰花園二期

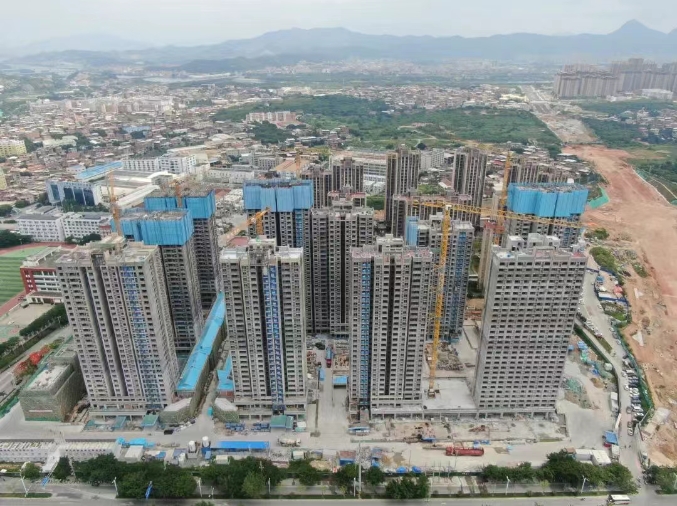

金泰花園二期項目位于常泰街道華星、五星社區,總投資約7.8億元。項目用地面積約80.54畝,總建筑面積約20萬平方米,擬建設9棟24-33層的高層住宅,1棟4層社區衛生服務中心及社區公共配套管理用房等,建成后可提供住宅1377套。目前,該項目主體結構已基本封頂,全面進入砌體、裝飾裝修階段。
站前大道西側片區配套市政道路

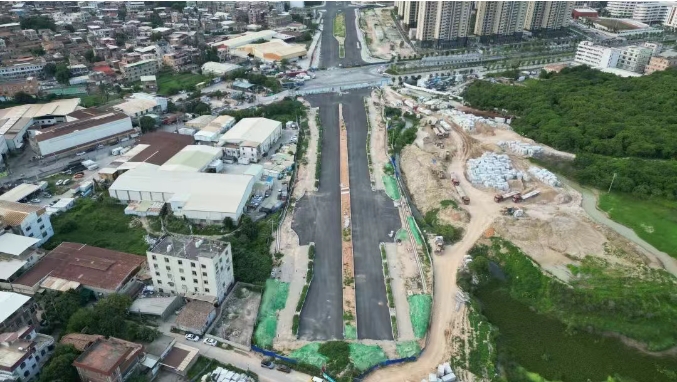

鯉城區站前大道西側片區配套市政道路包括規劃一路、規劃六路及規劃十一路,道路總長約3205.4米,其中,規劃一路南起江南大街,北至江濱南路,道路全長2.33公里;規劃六路為城市次干道,全長約425.3米;規劃十一路全長約543.8米。目前,規劃一路、規劃六路土方工程已基本完成,正在進行綜合管線工程施工、路床修整、邊坡防護等工作;規劃十一路已完成瀝青路面結構層基本施工和人行道施工,正在進行附屬設施施工。
